同奈省電力公司(PC Dong Nai)宣布,11月,該公司與越南機場集團(ACV)合作,成功將隆城110千伏變電站的22千伏出線併入國家電網,正式將其納入機場內部配電系統。這標誌著隆城國際機場供電基礎設施建設的重要完成,確保了隆城國際機場投入營運後能夠獲得安全可靠的電力供應。

隆城國際機場三期工程全部完工後,年旅客吞吐量可達1億人次,貨運吞吐量可達500萬噸。該項目預計將於2025年12月16日正式啟用,並於2025年12月19日迎來首航。該項目依總理指示,歷時五年快速建設完成。

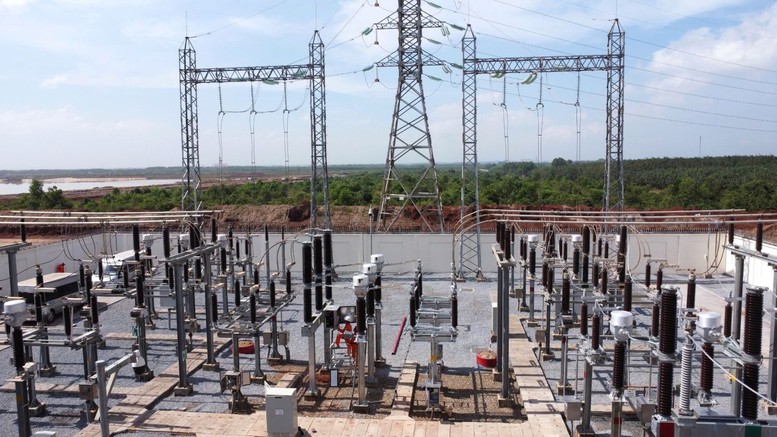

為確保龍城機場(國家重點項目)營運的電力供應安全可靠,越南電力集團公司(EVNSPC)和同奈省電力公司(PC Dong Nai)積極投資建設「龍城機場110千伏變電站及連接線路」。該項目包括新建一座容量為2×40兆伏安的110千伏變電站和一條3.8公里長的連接線路,總投資額為1580億越南盾。
根據最初計劃,該項目原定於2025年第二季通電。然而,秉持著「提前通電」的精神,在各級建設隊伍和領導的不懈努力和堅定決心下,尤其是在地方政府的支持和人民群眾的共識下,項目一期工程於2024年11月提前通電。隨後,於2025年9月啟動的第二期工程(安裝T2-40MVA變壓器)也在不到兩個月的緊張施工後,於2025年11月24日順利通電。
隆城110kV變電站的設計理念是實現無人值守運作。整個變電站的監控系統採用數位化技術,透過SCADA系統進行遠端控制,並符合國際IEC 61850標準。該系統能夠即時監控設備狀態。

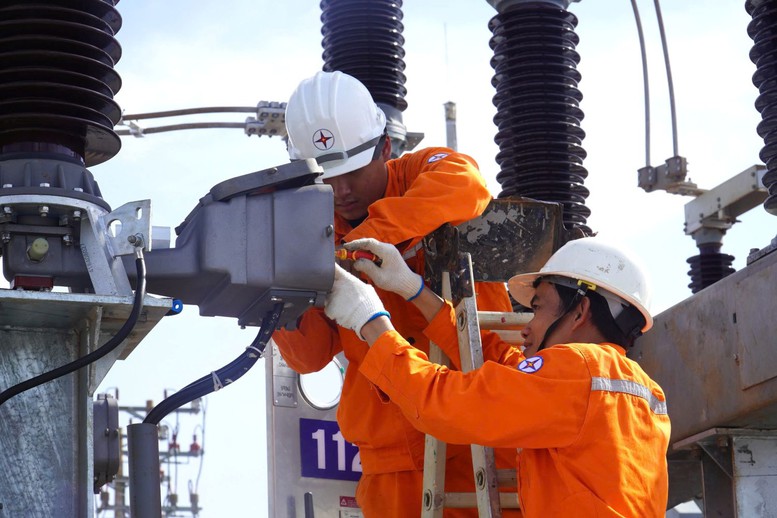

EVNSPC於11月24日對容量為40MVA的T2變壓器進行了通電作業-圖片:VGP/MT
該專案一旦投入運營,將極大地有助於確保隆城機場運營的持續、高品質的電力供應,同時縮小 22kV 供電半徑,最大限度地減少損耗,確保電壓質量,並提高週邊地區供電的可靠性。
為確保隆城機場電力系統安全可靠運行,未來一段時間內,同奈省電力公司將透過SCADA系統進行全天候即時監控;加強定期和專題巡檢,並按照行業標準開展維護和維修工作;制定多層備用方案,所有關鍵設備均採用N-1模式運行;制定應對各種突發事件和快速電力委員會的消防計劃;與港務局和隆城安全管理計劃;
同時,同奈電力公司也正與隆城國際機場專案管理委員會協調,繼續完善機場擴建階段所需的電力/電網基礎設施,例如:規劃和準備中壓和高壓電網升級改造的投資,以滿足未來電力需求的大幅增長;建設額外的22千伏饋線,評估機場年旅客吞吐量達到1億人次時擴容的可能性…
